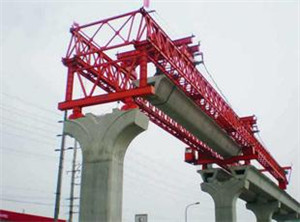

    900噸架橋機的組裝與拆卸要求
    發布時間:2021-02-09   瀏覽:1733次
    900噸架橋機的組裝與拆卸要求

    【聯系電話】18790530797

    架橋機運輸原則:

    架橋機運輸包裝、綁扎、調運要求,散件按類按序編號裝箱,對機加工部件及安裝面做好防腐,然后包裝。拆下的部件應逐件進行編號、登記,防止混淆。不包裝的部件用油漆在表面填寫名稱、編號、安裝部位等標記。鋼絲繩表面應涂油,有序的纏繞在卷筒上。液壓膠管應平順裝箱,不許堆放,不應有死彎、硬折、油污。包裝箱應牢固,裝箱部件應做到大不壓小、重不壓輕。吊裝時嚴格遵守起重機械安全操作規程。吊運所需機械配備:150t吊車2臺、50t吊車1臺,16t吊車1臺,10t叉車1臺,20t載重汽車1臺(30臺次)。


    900架橋機的組裝:

    (1)組裝勞動力。組裝900噸架橋機需要以下勞動力:吊車司機8人,電焊工2人,電工2人,機械鉗工2人,液壓鉗工2人,內燃鉗工1人,鏟車司機1人,起重工10人,合計30人。


    (2)組裝場地要求。組裝該架橋機,需要組場地開闊,長度不小于100m,寬度不小于40m,場地壓實、填平應按運梁線路同樣標準,場地不平度在60m范圍內不大于150mm,不積水并有排水措施。此外,吊車作業區域無高壓線及其他電力線通過。


    (3)組裝要求。安裝技工必須熟悉本機結構、技術特征,液壓件、電器件的安裝必須有經過專門培訓的技工進行。做好安裝所需工具、設備的準備工作。液壓元件組裝:做好清潔工作,在主管工程師指導下進行。電器部件:參照電器原理圖,在主管工程師指導下進行。主要鋼構螺栓安裝,應以螺栓的對稱位置從內向外(或從外向內)按規定進行。吊裝時嚴格遵守起重機械安全操作規程。


    (4)組裝順序及施工組織

    組裝后支腿組裝前支腿組裝主梁安裝天車組裝下導梁組裝輔支腿組裝懸臂梁組裝下導梁天車組裝動力組裝電氣液壓。


    900噸架橋機拆卸:

    (1)勞動力。吊車司機8人,電焊工2人,電工2人,機械鉗工2人,液壓鉗工2人,內燃鉗工1人,鏟車司機1人,起重工10人,合計30人。


    (2)拆卸所需機械配備。所需機械配備:150t吊車2臺、50t吊車1臺,16t吊車1臺,10t叉車1臺,1.6m3/min的空壓機1臺。


    (3)拆卸順序施工組織。電氣線路及元件液壓管路及元件下導梁天車懸臂梁動力裝置天車主梁輔支腿前支腿后支腿。


     文章來源:http://www.landfillreduction.com


    相關新聞
    聯系我們

    聯系人:王經理 18738599917(微信同號)

    電話:0373-8955667

    郵箱:hnysqzsb@126.com

    總部:河南省長垣縣起重工業園區

    福建地址:福建省福州市倉山區螺洲鎮杜園路18號海峽西岸國際物流商貿城

    18738599917
    RM新时代官方网站
  • RM新时代官方网站 RM是什么平台 RM新时代|首入球时间 新时代RM平台官网 RM新时代注册 新时代app官方下载最新版 rm理财 RM新时代怎么下载 新时代app游戏 rm新时代app打不开
